条件に合えば値を入れる、テーブルの合計を出す、といった入力の自動化に加えて、条件に合わない保存やアクションを止める・確認してから進めることもできます。
テーブルの列にも、行ごとに入れられます。値を入れる・空にするの[入れるフィールド]に、テーブルの列を選べます。その行の値を使って計算するので、「各行の開始日の月の末日を、同じ行の締め日へ」のような入力を、行の数だけ手で直す必要がなくなります。すでに値があるときは、[上書きする]か[空のときだけ入れる]を選べます。一覧の一括実行でも動きます。きっかけ[フィールドの値を変えたとき]でテーブルの列を選び、[対象の行]を[変えた行だけ]にすると、列を変えた行だけを計算します。Excel 一括貼り付けや行の複製のように、ほかのプラグインがまとめて書き換えた行も対象になり、貼り付けた他の列の値は残ります。保存済みの行を並べ替えただけのときは、変えた行とはみなしません。

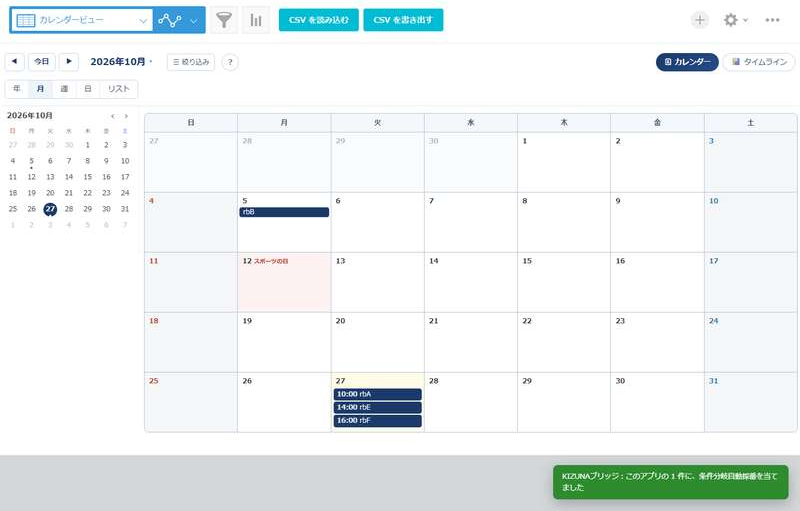

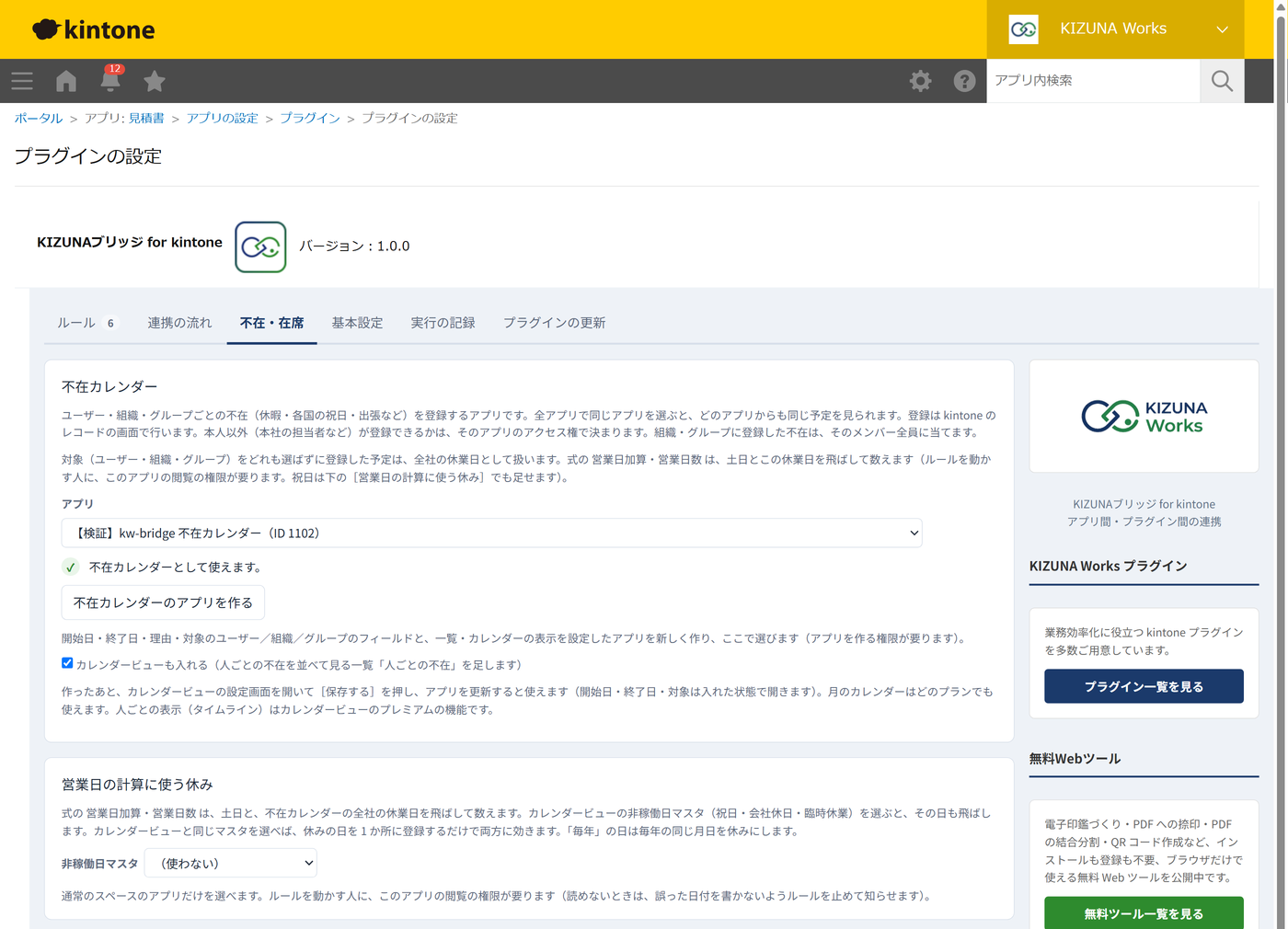

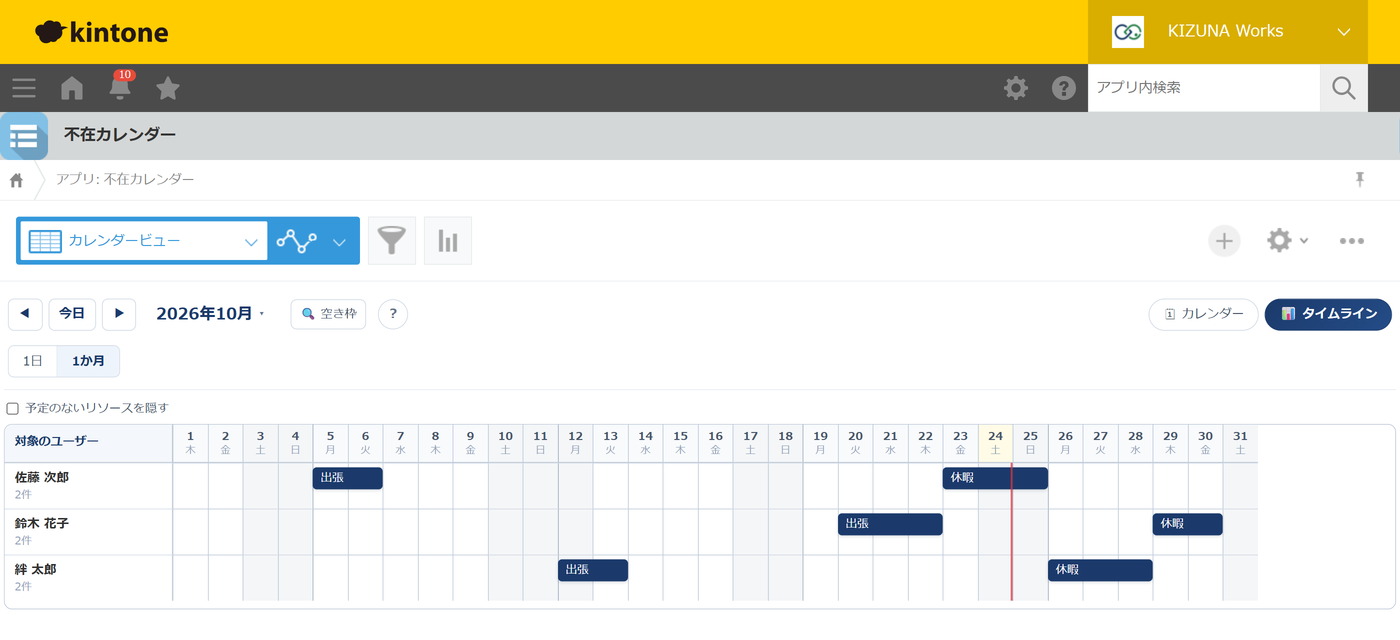

工程表のように、前の行の日付に日数を足して、日付を上から順に入れられます。テーブルの日付の列を[日付を指定]にし、基準に[前の行の〔列名〕]を選びます。日数は、同じ行の数値の列か固定の数で決め、[暦日で数える][営業日で数える][欄の値で切り替える]から数え方を選びます。1行目の基準は、作成日・本日・指定のフィールド・入っている日付のままから選べます。行を足す・日数を変える・並べ替えると、後ろの行が順に計算し直され、手で後ろにずらした日付は残せます。営業日は土日を飛ばします。祝日も飛ばすには、カレンダービューの非稼働日マスタか、不在カレンダーの全社の休業日に登録してください。
前の行の値を写して、行を増やせます。[値を入れる]で[前の行の〔列名〕]を選ぶと、金額や文字列も1つ前の行の値が入ります(1行目には入れません)。[すでに値があるとき]は、既定の[前の行に合わせる(手で直した値は残す)]で、新しく足した行に前の行の値が入り、前の行を直すと次の行も直ります。手で別の値にした行は残ります。[上書きする][上書きしない]も選べます。[行を足す]は、足す行数を固定の数かフィールドの値(最大100行)で指定でき、足す行の中身に[最後の行を写す]を選べます。1行目を入れてボタンを押すだけで、金額は同じ・日付は1か月ずつずれた明細が必要な行数だけ並びます。
コメントを書いて、宛先に知らせます。動作[コメントを書く]は、このレコードに、宛先(ユーザー・組織・グループ)を付けてコメントを書きます。kintone の通知が宛先の人に届きます。宛先は、固定で選ぶ・このレコードのフィールドから取る・テーブルの行の列から取る、のどれでも指定できます。重複した宛先は除き、10 件を超えるときは 10 件ずつに分けて書きます。コメントを書けなくても、保存は止めず、お知らせで知らせます。きっかけは、保存した後・プロセス管理のアクションの後・ボタン・一覧の一括実行です。

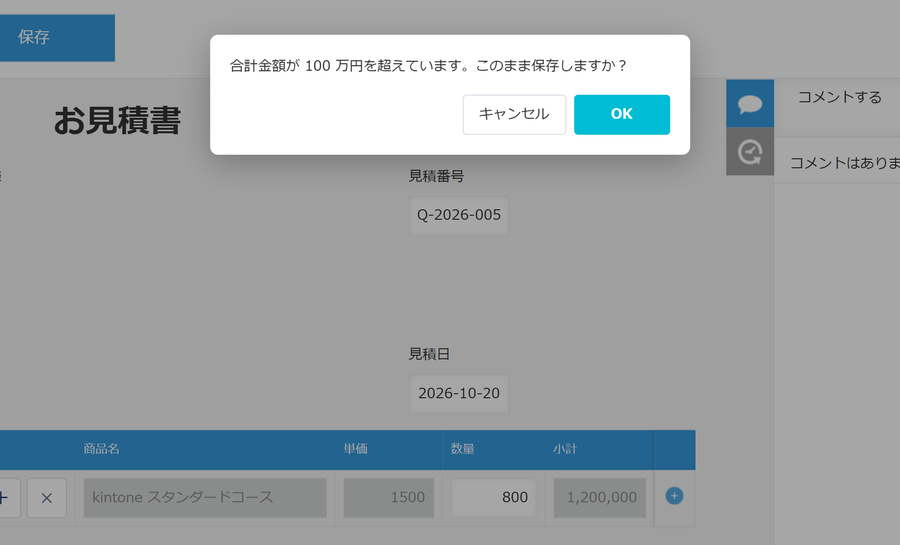

例:金額が 100 万円を超える見積を「承認依頼」に進めるときだけ、確認の画面を出す。
